Planungsstand Dörpen West – Niederrhein

Bevor Amprion einen Teilabschnitt der Leitung bauen kann, müssen die zuständigen Behörden ihre Genehmigung erteilen, den sogenannten Planfeststellungsbeschluss. Für insgesamt sieben Abschnitte zwischen Wesel und Meppen gab oder gibt es separate Verfahren. In Nordrhein-Westfalen führen die Bezirksregierungen Düsseldorf und Münster die Genehmigungsverfahren durch; auf niedersächsischer Seite ist die Landesbehörde für Straßenbau und Verkehr federführend.

Abschnitt 1: Wesel – Bredenwinkel

Dieser 15 Kilometer lange Trassenabschnitt ist bereits fertiggestellt. 2016 haben wir hier den Testbetrieb aufgenommen – gemeinsam mit dem Abschnitt B zwischen Bredenwinkel und Borken Süd.

Abschnitt 2: Bredenwinkel - Borken Süd

Auf diesem Abschnitt haben wir erstmals in einem Pilotprojekt eine Wechselstromleitung teilverkabelt. Die dreieinhalb Kilometer lange Erdkabeltrasse durch Raesfeld ist bereits fertiggestellt und befindet sich seit 2016 gemeinsam mit den Abschnitten eins und drei im Testbetrieb. Dabei erfüllt sie alle technischen Vorgaben ohne Probleme. Die Rekultivierung der darüber liegenden landwirtschaftlichen Flächen ist beendet. Im Herbst 2018 gingen die Flächen wieder in die landwirtschaftliche Nutzung über.

Abschnitt 3: Borken Süd – Nordvelen

Auch der zweite Erdkabelabschnitt zwischen Borken Süd und Nordvelen ist fertig gebaut. Die landwirtschaftlichen Flächen auf der mehr als drei Kilometer langen Erdkabeltrasse befinden sich wieder in der Bewirtschaftung. Auch die beiden Kabelübergabestationen am Anfang und am Ende der Teilstrecke sind errichtet. Wie im Abschnitt 1 und 2 ist dieser Kabelabschnitt seit Herbst 2018 im Probebetrieb. Auch die sich daran anschließende 10 km lange Freileitung bis zum Punkt Nordvelen wurde vor einiger Zeit errichtet.

Abschnitt 4: Nordvelen - Legden Süd

Für den 15 Kilometer langen Freileitungsabschnitt zwischen Nordvelen und Legden-Süd haben wir im Oktober 2021 Planfeststellungsbeschluss erhalten. Im Januar 2022 haben wir mit den Baumaßnahmen für den Abschnitt begonnen.

Abschnitt 5a: Legden Süd – Punkt Asbeck

Nach intensiver Prüfung der Bodensituation im Bereich des circa fünf Kilometer langen Erdkabelabschnitts in Legden haben wir uns für eine sogenannte Hybridlösung entschieden. Das bedeutet: Wir haben im ersten Teil auf circa zwei Kilometern ein Tunnelbauwerk errichtet und im zweiten Teil die Kabel in offener Bauweise verlegt. Die Bezirksregierung Münster hatte Anfang des vierten Quartals 2020 den Planfeststellungsbeschluss erteilt. Seit April 2021 haben wir mit den eigentlichen Tunnelarbeiten und parallel dazu mit der offenen Verlegung der Schutzrohranlage für die Erdkabel auf den weiteren drei Kilometern begonnen. Im Jahr 2023 soll der gesamte Erdkabelabschnitt fertig sein.

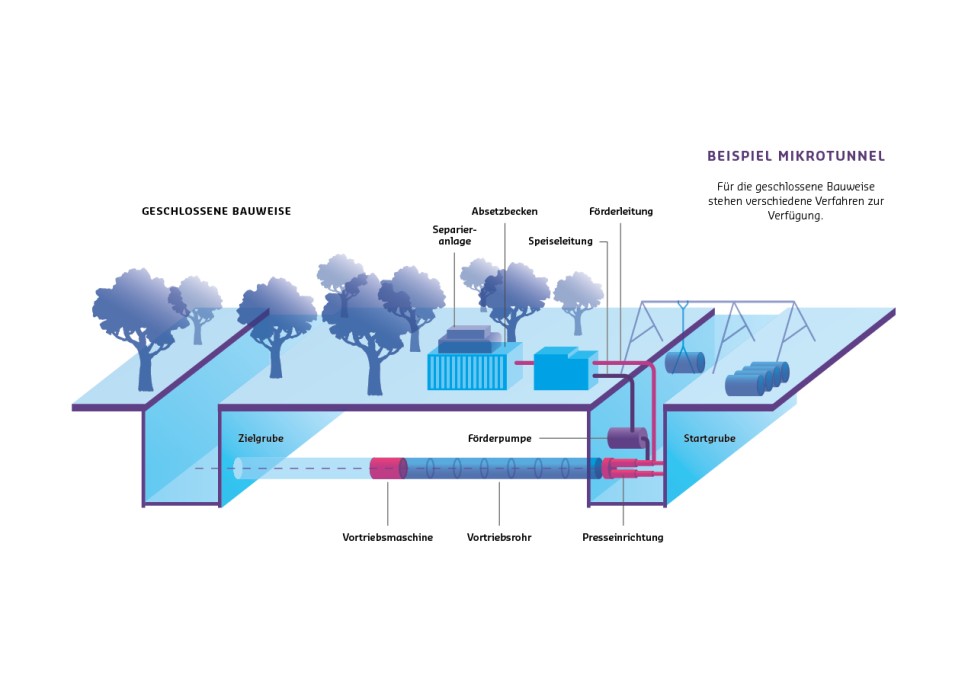

Mögliches Verfahren für die geschlossene Bauweise.

Abschnitt 5b/6: Punkt Asbeck – Haddorfer See

Die Bezirksregierung Münster hat im Oktober 2020 den Planfeststellungsbeschluss für den Freileitungsabschnitt über 37 km zwischen Legden und der Landesgrenze zu Niedersachsen erteilt. Bereits in 2021 haben wir in dem Abschnitt mit den Bauarbeiten begonnen und rechnen damit, dass wir sie in diesem Jahr weitestgehend abschließen können.

Abschnitt 7: Haddorfer See (Landesgrenze) – Meppen

Für den mit 56 Kilometern längsten Genehmigungsabschnitt der Leitung zwischen dem Punkt Haddorfer See und dem Punkt Meppen haben wir die Planfeststellungsunterlagen bei der Planungsbehörde in Hannover eingereicht. Der Erörterungstermin hat im Februar 2019 stattgefunden. Da dieser Genehmigungsabschnitt vollständig in Niedersachsen liegt wird die Niedersächsische Landesbehörde für Straßenbau und Verkehr (NLStBV) den Planfeststellungsbeschluss erteilen.
