Genehmigungsverfahren für Trassenabschnitt zwischen Küste und Bösel beginnt
Das Genehmigungsverfahren für die Erdkabel der Offshore-Netzanbindungen BalWin1 und BalWin2 auf dem rund 106 Kilometer langen Abschnitt zwischen der Küste und Bösel beginnt. Am 24. März 2026 bietet Amprion einen Online-Informationstermin an.
Die Offshore-Netzanbindungssysteme BalWin1 und BalWin2 verbinden Offshore-Windparks mit dem Übertragungsnetz an Land. Von der Nordseeküste verlaufen sie parallel bis nördlich von Osnabrück. Auf den letzten Kilometern trennen sich die Wege: BalWin1 verläuft Richtung Osten weiter bis nach Bohmte. BalWin2 verläuft Richtung Westen nach Ibbenbüren.
Amprion hat die Planungen im Planfeststellungsabschnitt 1 von der Küste bis Bösel konkretisiert und bei der Niedersächsischen Landesbehörde für Straßenbau und Verkehr den Genehmigungsantrag gestellt. Die Verfahren für die weiteren vier Genehmigungsabschnitte laufen bereits seit einigen Monaten.
Öffentlichkeit kann sich beteiligen
Die Planfeststellungsunterlagen liegen vom 09.03.2026 bis zum 08.04.2026 für die Öffentlichkeit bei der Niedersächsischen Landesbehörde für Straßenbau und Verkehr zur Einsicht aus. Online sind sie ebenfalls auf den Webseiten der Behörde einsehbar.
Amprion bietet Online-Informationstermin an
Am 24. März 2026 um 18 Uhr erläutert Amprion bei einer digitalen Infoveranstaltung die Grundzüge des Vorhabens und der Genehmigungsunterlagen. Interessiere Bürger*innen können online teilnehmen. Der Einwahllink findet sich auch auf der Amprion-Webseite.

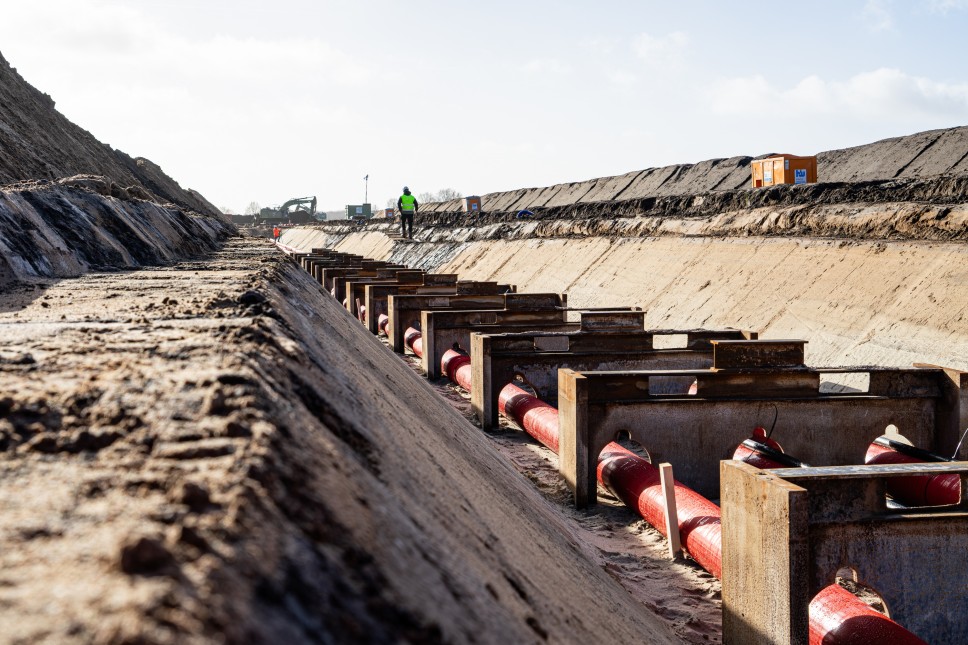

„Wir haben die Planungen bereits bei mehreren Informations-veranstaltungen vor Ort vorgestellt. Auch auf die Eigentümer*innen und Bewirtschafter*innen der von der Trasse betroffenen Flächen sind wir frühzeitig im Herbst 2024 zugegangen“, erläutert Projektsprecher Stefan Sennekamp. „Mit der digitalen Veranstaltung bieten wir noch einmal Erläuterungen zur Planung und den Beteiligungsmöglichkeiten im Genehmigungsverfahren an“, so Sennekamp. Der Baubeginn für die Erdkabeltrasse in dem Abschnitt ist für Ende 2026 geplant.
Verlauf des beantragten Planfeststellungsabschnitts 1
Von der Küste bis in den Raum Bösel verläuft die geplante Trasse größtenteils im Bereich der bereits verlegten Erdkabelleitung BorWin5 der Firma Tennet. Die Kabel erreichen im Bereich Hilgenriedersiel die Küste und verlaufen von dort in südliche Richtung. Sie laufen östlich an Berumbur und Großheide sowie an Münkeboe und Ost-Victorbur vorbei. Zwischen Moordorf und Aurich verlässt die Trasse für wenige Kilometer die Bündelung mit der BorWin5-Leitung und verläuft westlich um Westerende-Kirchloog herum. Hintergrund ist die Umgehung des Bereichs um den Upstalsboom. Nordöstlich von Ihlow wird die Bündelung mit BorWin5 wieder aufgenommen. Der weitere Weg führt zwischen Neukamperfehn und Warsingsfehn sowie zwischen Hesel und Holtland hindurch und über Filsum und Detern nach Augustfehn. Von dort verlaufen BalWin1 und BalWin2 über den östlichen Bereich der Gemeinde Barßel und nordöstlich von Friesoythe bis der Genehmigungsabschnitt 1 nordöstlich von Bösel endet.
Die Offshore-Netzanbindungssysteme BalWin1 und BalWin2
Die beiden geplanten Offshore-Netzanbindungssysteme BalWin1 und BalWin2 verbinden Windparks in der Nordsee mit dem Übertragungs-netz an Land. Sie werden sowohl auf der Land- als auch auf der Seeseite größtenteils parallel zueinander installiert. Beide Projekte können jeweils eine Leistung von 2.000 Megawatt übertragen. Das entspricht zusammen dem Bedarf von etwa 4 Millionen Menschen. Sie sollen 2030 und 2031 in Betrieb genommen werden. Von den Nordsee-Windparks aus verlaufen die Kabel zunächst 155 bzw. 165 Kilometer auf See. Sie unterqueren die Insel Norderney und erreichen im Bereich Hilgenriedersiel die Küste. Auf dem landseitigen Teil von BalWin1 und BalWin2 werden etwa 205 bzw. 215 Kilometer Erdkabel verlegt. Um zu ihren jeweiligen Netzverknüpfungspunkten in Wehrendorf (BalWin1) und Westerkappeln (BalWin2) zu gelangen, werden sich die Vorhaben auf dem letzten Teil der Strecke trennen.
