Neues von der Baustelle Umspannanlage Dannstadt

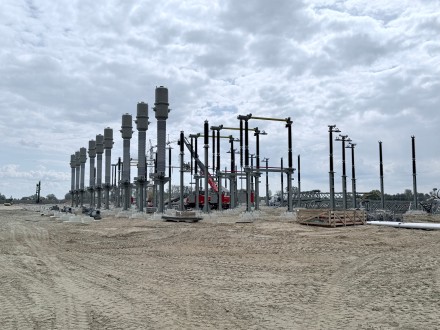

Freiluft-Umspannwerk mit mehreren hohen Isolatoren und Stahlkonstruktionen unter bewölktem Himmel

12. August 2026

Asphaltierungsarbeiten abgeschlossen - weitere Verkehrseinschränkungen ab dem 17. August

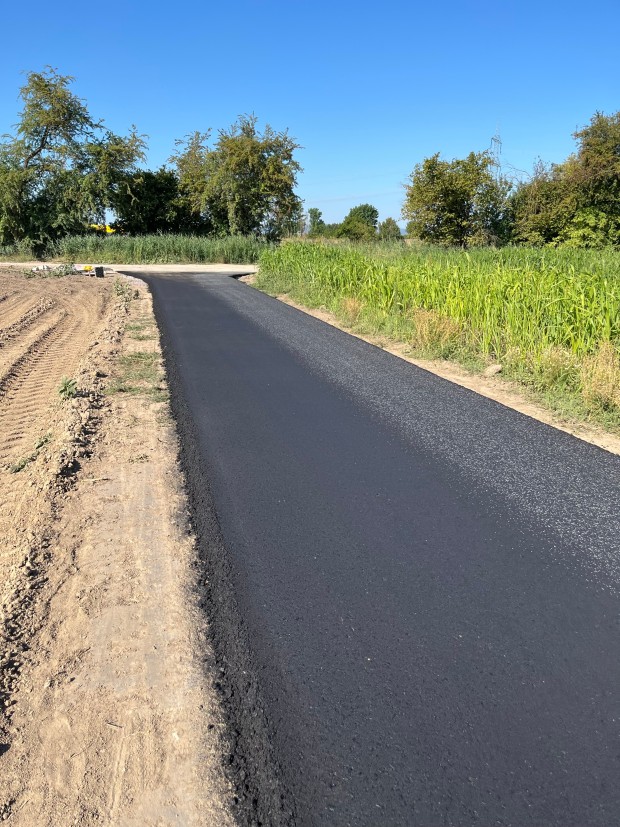

Die Asphaltierungsarbeiten am Weg „In der Hartkirch“ in Richtung Dannstadt-Schauernheim sind erfolgreich abgeschlossen. Damit ist ein wichtiger Schritt zur Verbesserung der alternativen Baustellenzufahrt für den Bau der Umspannanlage Dannstadt erreicht. Die Asphaltierung der Zuwegung war Teil der Maßnahmen zur sicheren Abwicklung des Baustellenverkehrs für notwendige Arbeiten an der Hauptzuwegung über Mutterstadt.

Ab dem 17. August 2026 wird der Weg „In der Hartkirch“ in Richtung Mutterstadt erneut für einen Zeitraum von voraussichtlich zwei Wochen für den Baustellenverkehr gesperrt. In dieser Zeit finden weitere Arbeiten durch den regionalen Energieversorger Pfalzwerke im Bereich der Zuwegung statt. Für den sonstigen Verkehr kommt es zu Einschränkungen. Verkehrsteilnehmerinnen und Verkehrsteilnehmer werden gebeten, die örtliche Beschilderung zu beachten und den Bereich nach Möglichkeit zu umfahren.

Wir bemühen uns, die Beeinträchtigungen so gering wie möglich zu halten und danken allen Anwohnerinnen und Anwohnern sowie Verkehrsteilnehmenden für ihr Verständnis.

Fotografie einer ländlichen Ebene mit Feldern, durch die ein Feldweg führt. Im Hintergrund und am rechten Bildrand sind mehrere Hochspannungsmasten und ein Umspannwerk unter einem leicht bewölkten Himmel zu sehen.

23. Juli 2026

Temporäre Straßensperrungen an der Baustelle

Im Umfeld der neuen Umspannanlage Dannstadt führt Amprion Arbeiten zur Herstellung einer zusätzlichen Baustellenzufahrt durch. Dafür kommt es in den kommenden Wochen zu zeitweisen Sperrungen und Einschränkungen am Weg „In der Hartkirch“.

Vom 22. bis 31. Juli 2026 wird der Weg für Asphaltierungsarbeiten vollständig gesperrt. Anschließend sind vom 3. bis 17. August 2026 zwischen „Unterer Wiesengraben" und „Scheidgraben" weitere temporäre Einschränkungen vorgesehen. In diesem Zeitraum werden unter anderem Begegnungsbuchten für den Baustellenverkehr errichtet.

Amprion bittet Anwohnerinnen und Anwohner sowie Verkehrsteilnehmende, die ausgeschilderten Verkehrsführungen zu beachten. Ziel der Maßnahmen ist es, die Erreichbarkeit der Baustelle dauerhaft sicherzustellen und den Baustellenverkehr geordnet abzuwickeln.

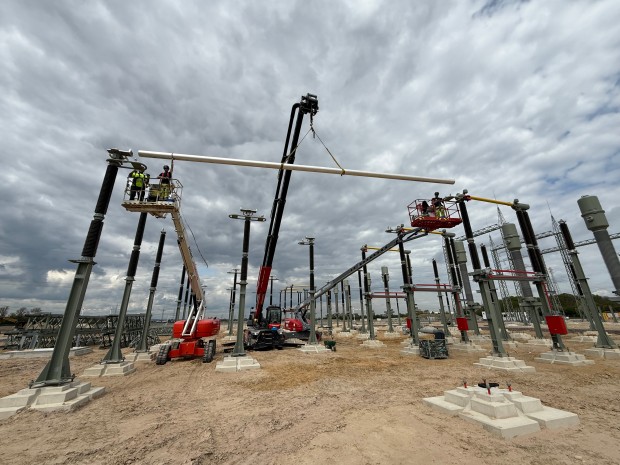

Bauarbeiter auf Hebebühnen montieren eine lange Stange an einem Kran auf einer Baustelle mit Stahlstützen unter bewölktem Himmel

10. Juli 2026

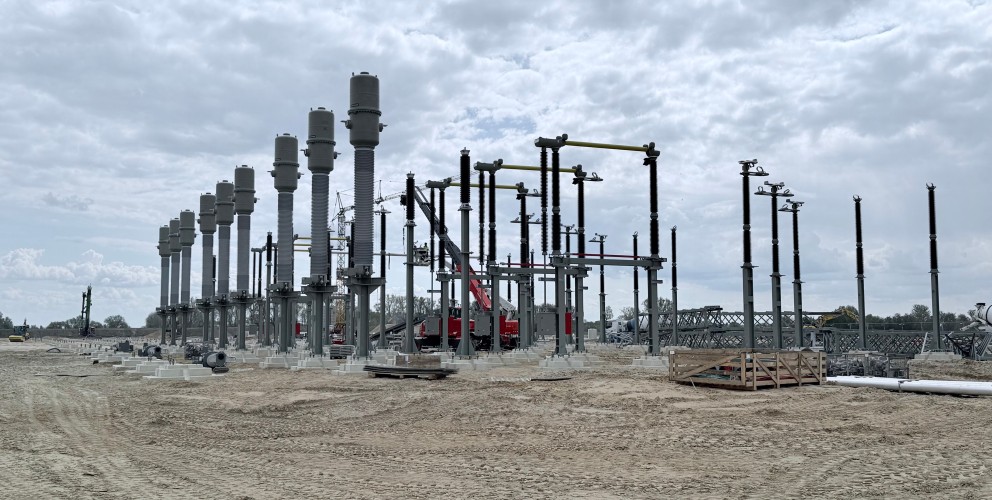

Es geht voran: Baufortschritt Umspannanlage Dannstadt

Auf sieben Hektar entsteht seit Herbst 2025 die neue Umspannanlage in Dannstadt. Auf dem Gelände sind rund 500 Gerätefundamente, Portalfundamente, über die später die Stromleitungen in die Anlage geführt werden, sowie drei der insgesamt 18 Schaltfelder bereits errichtet worden – ein sichtbares Zeichen dafür, wie weit die Bauarbeiten schon vorangeschritten sind. Für einen ersten Trafostand wurden das Fundament sowie zwei Brandschutzwände gebaut. Außerdem sind ein massiver Löschwasserbehälter sowie ein Trinkwasserbrunnen fertiggestellt. Auch das Betriebsgebäude steht bereits.

Damit liegt Amprion mit dem Bau der Anlage sehr gut im Zeitplan. Der zuvor vom Gelände abgetragene Oberboden soll in diesem Jahr teilweise schon wieder rückverfüllt werden. Als Nächstes wird der zweite Trafostand errichtet.

Der Ausbau der Zuwegung ist für Anfang 2027 geplant.
